丙烯酸篮球场网球场羽毛球场施工方案(水泥基础)
发布时间 : 2021-12-06
作者 : 喜邦中国
访问数量 : 3018
扫码分享至微信

1、基础清扫

清扫地面: 将基础地面整体打扫一遍,如果有局部的毛糙或者不适合施工的部位,需要进行局部打磨,打扫干净后,进入下一步工序。

球场地坪基础勘察

2、场地打磨

使用专用打磨机器,对基础进行打磨,将表面一层浮灰及不牢固的水泥部分打磨掉。

球场地坪施工

3、滚涂底胶

场地打磨完成之后,则可进行打底胶工作,打底胶是为了将基础进行一次密封工序,防止中涂面漆材料起壳脱落。

打底胶使用的是单组分材料,按比例加水施工,使用滚筒均匀地滚涂到地面上,一般滚涂之后当天即可固化。

此工序需要一天时间。

4、中涂层施工

中涂层使用单组分材料,分2次进行施工。

第一施工使用中涂材料,加入一定比例的水,加入一定比例的石英砂(粗砂),使用刮板刮批到地面上。第一遍需要一天施工时间。

第二天固化后,使用专用打磨机器打磨一遍,再进行第二遍施工。

第二中涂层施工方法与第一一样(第二遍施工加细砂)。待固化后,如果有需要,进行一打磨工序。

此工序一共需要2天时间。

5、面层面漆施工

场地弹线、分色

中涂层施工完成后,按照设计的方案将场地的底线弹好,确认无误后,再进行面漆施工。

第一遍漆施工

面层面漆施工使用单组分水性材料,分2次进行施工。

第一施工使用面漆材料加入一定的水进行稀释,加入一定比例的石英砂(细砂)以增加摩擦性,使用毛滚筒滚涂到地面上。滚涂完成后,等待下一步施工工序

第二遍面漆施工

第一遍面漆固化后,再进行第二次面层施工工序。面层材料加入一定比例的水,此工序不用加入石英砂,施工工序与第一施工一样。

此工序需要1~2天时间。

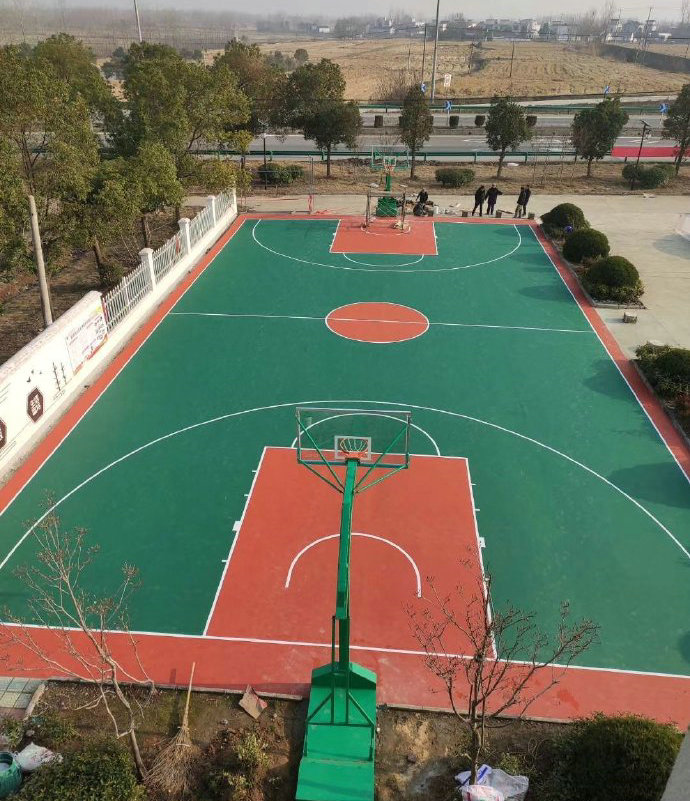

 球场地坪划线

6、弹线划线

面漆施工完成后,对现场进行底线绘制工作。底线绘制完成后,在地面上贴美纹纸,滚刷划线漆。待划线漆固化后,将美纹纸撕去。

此工序需要一到两天时间。

至此,丙烯酸球场全部施工结束。

丙烯酸球场地坪

本文标签: # 丙烯酸球场施工方案 # 篮球场施工方案 # 网球场施工方案 # 羽毛球场施工方案 # 丙烯酸球场施工工艺 # 篮球场施工工艺 # 网球场施工工艺 # 羽毛球场施工工艺 # 丙烯酸球场施工流程 # 篮球场施工流程 # 网球场施工流程 # 羽毛球场施工流程 # 丙烯酸球场技术方案 # 篮球场技术方案 # 网球场技术方案 # 羽毛球场技术方案 # 丙烯酸球场施工 # 篮球场施工 # 网球场施工 # 羽毛球场施工

陆先生:132-5100-4443(微信同号)
553893375@qq.com
鹰潭市高新技术开发区林安智慧商贸城B4-34
©2025  江西喜邦地坪  版权所有.All Rights Reserved.
网站首页
电话咨询
微信号

QQ

在线咨询真诚为您提供专业解答服务

热线

40096-50096
专属服务热线

微信

二维码扫一扫微信交流
顶部
